1)封錨:預應力鋼絞線張拉完成后,切除錨具外露的鋼絞線(注意鋼絞線的外露量≤30㎜)進行封錨。封錨方式采用保護罩封錨,保護罩作為工具罩使用,灌漿后三小時拆除。將錨墊板表面清理,保證平整。在灌漿保護罩底面和橡膠密封表面均勻涂一層玻璃膠,裝上橡膠密封圈。將保護罩與錨墊上的安裝孔對正,用螺栓擰緊。清理錨墊板上的灌漿孔,保證灌漿通道順暢。
2)施工材料:Sikagrout 300 PT 高性能水泥基灌漿料。
3)施工設備準備及調試:真空壓漿配套設備準備完好并調試合格,能滿足使用。主要設備為排量為2立方米/min的SZ-2水環式真空灌漿泵1臺、真空壓力表1個、QSL-20型空氣過濾器1個、5kg左右秤1臺、灌漿泵1臺及配套高壓橡膠管1根、灰漿攪拌機1臺。
在抽真空端及灌漿端安裝引出管,球閥和板頭,并檢查其功能是否完好。一般將真空泵端設在高端,壓漿端設在低端,有利于SikaGrout
300PT灌漿質量的保證。
在使用SikaGrout 300PT灌漿前,用吹入無油份的壓縮空氣清洗管道。接著用含有生石灰或氫氧化鈣澄清水溶液沖洗管道,直到將松散顆粒除去及清水排除為止.最后以無油的壓縮空氣吹干管道。確保在整個灌漿期間管內暢通,入口和出口處清潔,無塵土、碎片、燃料、油脂等污染物。

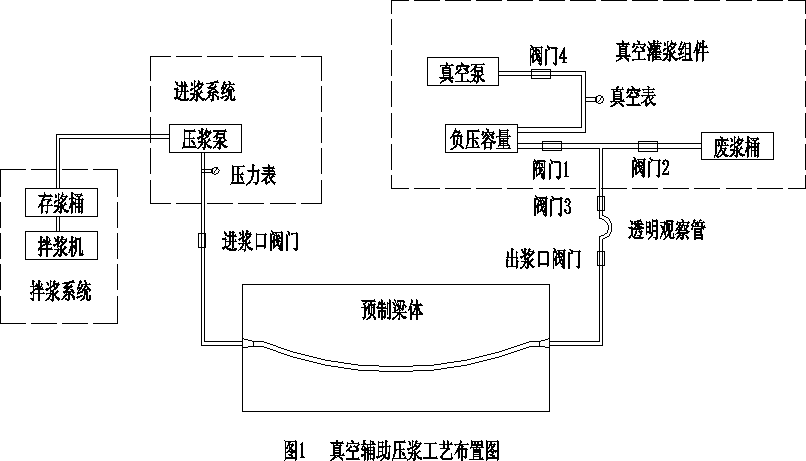

試抽真空:將灌漿閥、排氣閥全都關閉,抽真空閥打開;啟動真空泵抽真空,觀察真空壓力表讀數,即管內的真空度,當管內的真空度維持在時(壓力盡量低為好),停泵約lmin時間,若壓力能保持不變即可認為孔道能達到并維持真空。
